在建筑工程中,某一项工作的延误可能会影响其他施工环节。材料未能按时到货、设计方案发生变更,或施工人员数量不足,都可能打乱原定的项目进度。如果这些问题没有及时解决,不仅会影响施工效率,还可能增加整个项目的成本。
因此,完成一项建筑工程并不只是依靠施工图纸和技术工人。项目还需要明确的管理计划,包括需要完成哪些工作、由谁负责、预算是多少,以及各项工作应在什么时间完成。
这就是建筑工程项目管理的重要作用。
通过有效的项目管理,可以对施工活动进行合理规划、组织实施和持续监督,确保最终工程成果符合既定要求。
什么是建筑工程项目管理?
建筑工程项目管理是指对建筑项目从前期规划、采购、施工实施,到工程竣工和最终移交的全过程进行组织、协调与控制。
其主要目的是确保工程在规定的预算和工期内完成,同时满足质量标准及适用的安全要求。
建筑工程项目管理涉及多个参与方,包括项目业主、设计顾问、监理顾问、承包商、分包商以及材料供应商。
各方虽然承担不同的职责,但都需要按照统一的项目计划开展工作,并共同实现既定目标。
例如,在建设一座仓库时,承包商必须确保基础工程和主体结构施工完成后,才能顺利开展后续工作。与此同时,还需要协调建筑材料、施工设备、劳动力以及工程付款等事项。
如果其中一个环节未能按计划进行,其他施工活动也可能受到影响。
因此,项目管理并不局限于施工现场的实体建设。行政管理、物资采购、各方沟通以及预算监督,同样是项目管理的重要组成部分。
为什么建筑工程项目管理如此重要?
每个建筑工程项目都受到一定条件的限制。项目预算有限,竣工时间需要明确,劳动力和建筑材料也必须根据实际需求进行合理配置。
如果缺乏有效管理,一些看似较小的问题可能逐渐发展成严重的施工障碍。
例如,混凝土浇筑工作已经安排好,但部分必要材料尚未运抵现场。这会导致已经准备好的施工人员和设备无法按照计划投入使用。
这种情况会产生等待时间,并可能增加额外费用。
有效的建筑工程项目管理可以从以下几个方面降低风险。
1. 确保工程按照计划推进
每项施工活动都有预计的开始和完成时间。明确的施工进度计划可以帮助项目团队判断哪些工作需要优先完成。
2. 控制项目支出
实际支出可以与预算进行比较。如果出现较大的费用差异,管理人员能够及时分析原因,避免问题影响整个项目。
3. 保证施工质量
已完成的工程必须符合批准的施工图纸、技术规格及合同要求。定期监督有助于尽早发现问题,并及时采取纠正措施。
4. 合理管理项目资源
建筑材料、施工人员、重型设备以及分包商必须在需要时及时到位。过早或过晚采购资源,都可能造成额外成本。
5. 降低项目风险
天气条件、设计变更、材料交付延误以及不可预见的现场情况,都是项目规划阶段需要考虑的因素。
因此,建筑工程是否成功,不仅取决于建筑物能否最终建成,还取决于整个施工过程是否得到有效管理。

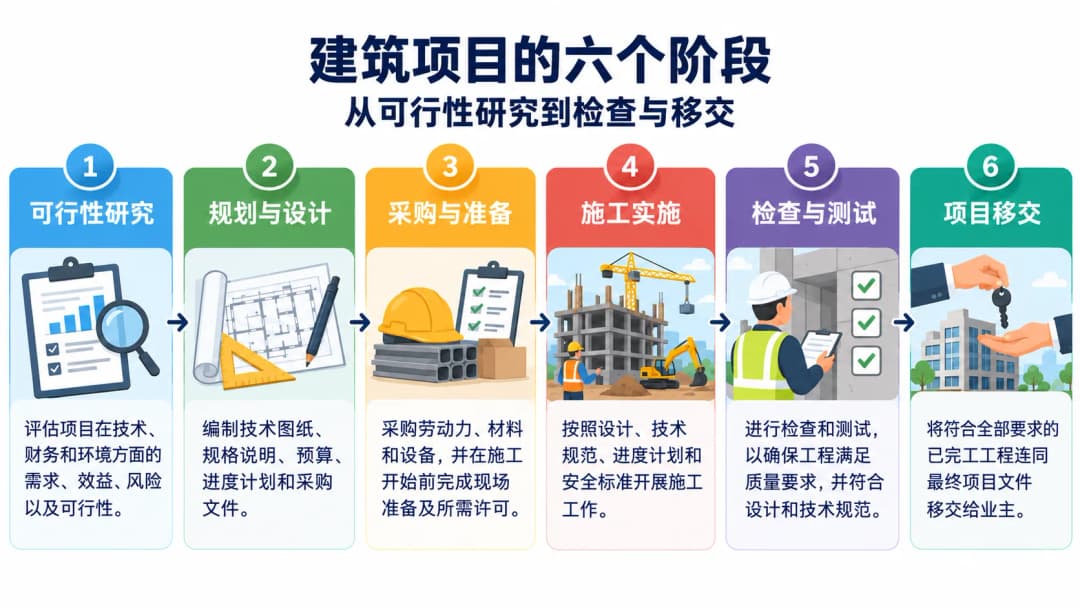

建筑工程项目的主要阶段:从规划到竣工
建筑工程项目通常从确定建设需求开始,然后依次进入规划、采购、施工以及最终验收移交阶段。
根据项目类型和合同安排的不同,具体阶段可能有所区别。不过,以下流程可以帮助了解建筑工程中常见的主要活动。
1. 项目启动与可行性研究
项目的第一阶段始于业主确定建设需求。
例如,一家公司计划建造一座新仓库,以提高货物储存能力。在施工开始之前,需要考虑建筑面积、项目位置、运营需求、预计投资以及土地条件等因素。
这些信息有助于判断拟建项目是否具有可行性。
对于规模较大的项目,可行性研究还可能涉及技术、环境、经济以及相关法规等方面。
2. 项目规划与设计
确定项目需求后,下一步便是开展设计工作。
设计内容可能包括建筑图纸、结构设计、机械与电气系统,以及建筑材料的技术规格。
在这一阶段,项目团队通常还会编制初步成本估算和施工进度计划。
完整、准确的设计图纸有助于计算工程量。相反,如果设计尚不完善,可能导致施工开始后仍需进行修改。
这些变更可能增加材料需求、延长工期,并提高项目成本。
3. 采购与承包商选择
接下来的阶段是选择负责施工的单位,并采购项目所需资源。
部分建筑工程通过招标方式选择承包商。其他项目则可能根据业主需求及适用法规,采用不同的采购和供应商选择方式。
采购文件可能包括施工图纸、技术规格、工程量清单、项目进度计划以及合同要求。
随后,项目方会根据报价、技术能力、相关经验以及是否符合项目要求,对提交的方案进行评估。
4. 施工前准备
在正式开展实体施工之前,承包商需要准备施工现场及相关资源。
准备工作可能包括安排现场出入口、搭建临时设施、采购设备、组织施工人员进场,以及制定施工方法。
对于靠近车辆通行区域的建筑工程,还可能需要设置合适的隔离设施和安全设备,将施工区域与交通路线分开。
充分的前期准备有助于减少主要施工阶段出现的干扰。
5. 施工实施阶段
施工实施阶段是根据批准的图纸和技术规格开展实体建设工作的过程。
具体施工内容取决于项目类型。对于建筑工程,可能包括土方工程、基础施工、主体结构施工、墙体安装、屋面施工、管线及设备安装,以及最终装修工程。
在整个施工过程中,需要持续监测项目进度、材料消耗、施工质量和实际支出。
监督工作应当贯穿施工全过程,而不是等到所有工作完成后才进行检查。
如果发现施工结果不符合批准要求,应按照约定程序采取纠正措施。
6. 工程检查与竣工移交
实体施工完成后,需要进行相关检查,以确认工程符合合同规定的要求。
这些活动可能包括最终检查、系统测试、剩余问题整改,以及工程文件的整理。
当项目满足相关验收条件后,可以按照合同规定的程序进行工程移交。
根据项目类型,可能还需要提供竣工图、工程移交证明以及维护说明等文件。

项目规划:从施工图纸到工程进度计划
项目规划是确定建筑工程如何实施的重要基础。
虽然施工图纸是主要的技术依据,但仅靠图纸并不足以管理现场的所有活动。
项目团队还需要确定施工顺序、材料需求、设备使用安排、人员配置,以及每项工作的完成目标。
明确工程范围
首先,需要清楚确定项目包含哪些工作,以及各项工作的实施范围。
工程范围应当形成明确的文件,避免业主与承包商之间产生理解上的差异。
例如,仓库建设可以划分为前期准备、结构工程、屋面工程、地面工程、电气安装以及装修收尾等部分。
将项目划分为较小的工作单元,也有助于预算编制和进度监督。

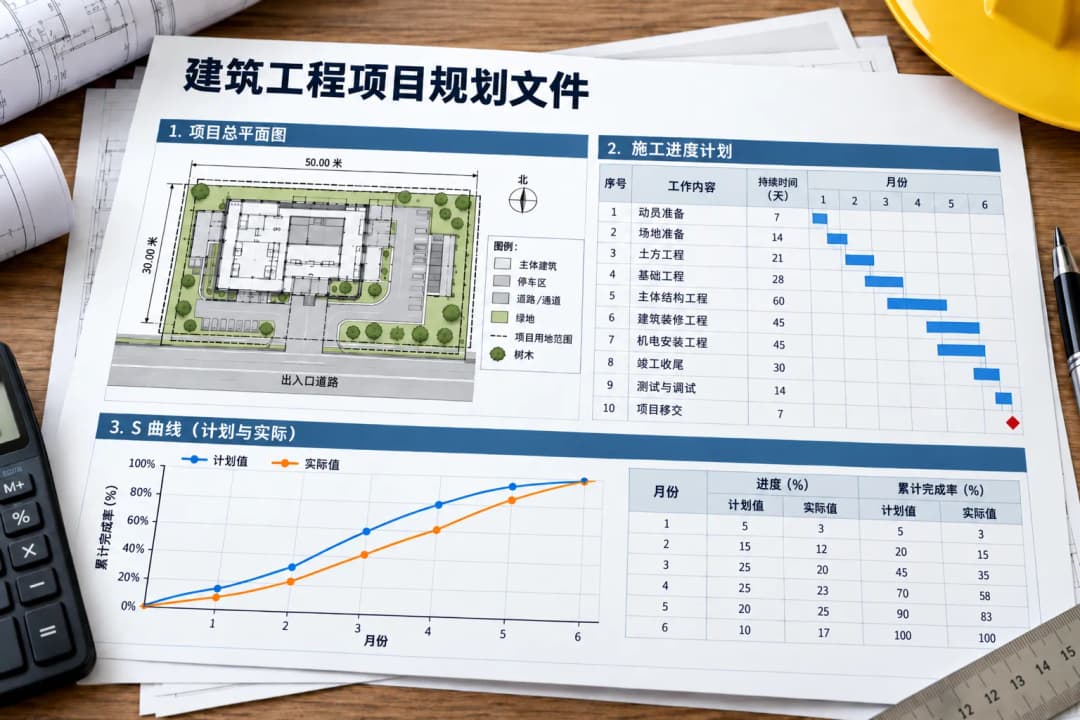

编制施工进度计划
明确工程范围后,需要按照各项工作的先后顺序和相互依赖关系安排施工活动。
施工计划可以通过条形进度图、甘特图(Gantt Chart)或S曲线(S-Curve)进行编制。
S曲线通常用于比较计划累计进度与实际施工进度。
如果实际进度落后于计划,项目团队需要调查原因,并确定适当的调整措施。
不过,仅凭进度百分比并不能全面反映项目情况。即使某项工作在总体进度中的权重较小,只要它位于关键路径上,其延误仍可能影响整个项目的竣工日期。
估算项目资源需求
项目规划还需要确定各施工阶段所需的劳动力、设备和材料数量。
例如,屋面材料应在安装工作开始前准备到位,同时还要考虑建筑结构是否已经具备安装条件、现场储存能力以及材料运输时间。
过早采购材料可能增加仓储需求,而材料交付延误则可能导致施工暂停。
因此,采购计划应与施工进度计划保持协调。

编制工程预算与成本估算
工程成本估算用于确定按照既定工程范围和技术规格完成建设工作所需的预计费用。
在印度尼西亚,这类预算通常称为 Rencana Anggaran Biaya(RAB),即工程成本预算。
工程预算是项目资金规划、投标评估以及施工期间成本控制的重要依据。
通常,预算通过计算各项工程的工作量,再乘以相应的单位价格来编制。
基本计算公式为:
工程费用 = 工程量 × 单位价格
例如,某项工程的施工面积为100平方米,每平方米单价为150,000印尼盾。
预计费用为:
100 × 150,000 = 15,000,000印尼盾
单位价格应根据实际施工方法,综合考虑材料、人工以及设备等相关成本。
建筑工程的主要成本组成
一般而言,建筑工程预算需要考虑以下费用:
材料费用: 购买建筑材料及必要施工用品的支出。
人工费用: 施工人员和相关技术人员的工资及报酬。
设备费用: 重型设备租赁、燃料以及设备运行费用。
间接费用: 临时设施、行政管理、工程监督及现场运营支出。
风险预备费: 在适用情况下,为应对已识别的项目不确定因素而预留的资金。
承包商利润、税费以及其他费用,也需要根据预算编制方法和合同要求进行计算。
风险预备费不应被视为可以未经批准随意使用的资金。
建筑工程预算分配示例
以下表格展示了某建筑项目的简化预算分配。
这些金额仅用于说明计算方式,不代表建筑工程的标准费用或当前市场价格。
| 工程类别 | 预计预算 |
|---|---|
| 前期准备工程 | Rp40,000,000 |
| 结构工程 | Rp350,000,000 |
| 建筑及装修工程 | Rp220,000,000 |
| 机械与电气工程 | Rp140,000,000 |
| 现场运营与施工安全 | Rp50,000,000 |
| 风险预备费 | Rp50,000,000 |
| 总计 | Rp850,000,000 |
在实际建筑工程中,预算应根据工程类别、施工数量、单位价格分析以及项目具体要求进行更加详细的编制。
运输、卸货以及施工现场的交通条件等成本,也需要纳入考虑。
单个材料的价格差异看起来可能很小,但如果项目需要采购数百件甚至数千件产品,这些差异就可能对总预算产生明显影响。
项目成本控制:如何避免预算超支
项目成本控制是指对建筑工程支出进行持续监测和评估,确保施工活动尽可能维持在批准的预算范围内。
这一过程贯穿整个施工周期。
即使预算编制得十分完善,仍然需要定期监督,因为实际现场情况并不一定完全符合最初的计划。
以下几项措施有助于提高成本控制的有效性。
比较预算与实际支出
每笔费用都应按照相应的工程类别进行记录。
随后,将实际支出与预算进行比较,以识别哪些施工活动的成本超出了预期。
财务记录应区分已经支付的款项、已经形成付款义务的费用,以及尚未完成交付的采购订单。
这样可以避免出现某部分预算已经被采购订单占用,却仍被误认为可以自由使用的情况。
监督工程量变化
工程量变化可能直接影响材料消耗和人工需求。
当设计图纸与实际现场条件存在差异时,应在实施额外工作前进行审核。
对于影响项目成本或工期的变更,还必须按照合同程序进行记录和审批。
控制材料使用
材料管理应覆盖采购、验收、仓储以及实际使用等环节。
检查材料数量和技术规格,可以减少错误交付和不必要的重复采购。
材料损耗同样需要关注。如果使用过程缺乏管理,可能造成较大的浪费,尤其是在材料需求量较大的项目中。
评估人工与设备成本
施工人员的生产效率应与计划工作量进行比较。
增加施工人员并不一定能够加快工程进度。如果施工区域尚未准备好,或者材料不足,更多人员也可能无法提高效率。
重型设备同样如此。设备即使处于闲置状态,仍可能产生费用,特别是按使用时间计费的租赁设备。
定期开展成本评估
成本报告应与施工进度报告一起进行审查。
这样,项目管理人员才能判断实际支出是否与已完成的工程量相匹配。
评估可以每周进行一次,也可以根据项目要求调整频率。
一旦发现费用偏差,项目团队应调查原因、评估其对最终成本的潜在影响,并制定纠正措施。
建筑工程成本与进度控制示例
为了更清楚地理解成本控制,可以参考以下建筑工程案例。
假设某项目的批准基准预算为10亿印尼盾。
按照原定计划,项目在第八周结束时应完成50%的工作。
然而,现场检查显示实际进度仅达到40%,而累计支出已经达到4.5亿印尼盾。
相关数据如下:
|
|---|
从表格可以看出,项目实际进度比计划落后10个百分点。
此外,实际支出比已完成工作的预算价值高出5,000万印尼盾。
在**挣值管理(Earned Value Management,EVM)**方法中,可以使用两个指标分析这种情况。
成本绩效指数(CPI)
计算公式:
CPI = 挣值(EV)÷ 实际成本(AC)
CPI = Rp400,000,000 ÷ Rp450,000,000
CPI = 0.89
当CPI低于1时,表示项目实际投入的成本高于已完成工作对应的预算价值。
进度绩效指数(SPI)
计算公式:
SPI = 挣值(EV)÷ 计划价值(PV)
SPI = Rp400,000,000 ÷ Rp500,000,000
SPI = 0.80
当SPI低于1时,表示按照挣值指标衡量,项目实际进度落后于计划。
这两个指标可以为项目团队提供早期预警,说明项目需要进一步评估。
不过,它们并不能直接解释所有延误原因,也不能单独确定最终工程成本。
项目团队仍需要检查实际施工情况。
可能的原因包括返工、生产效率不足、材料价格上涨、工程范围变更,或材料尚未完成安装等。
调查结果可以作为制定后续纠正措施的依据。
如何管理工程进度、质量与施工安全
建筑工程项目管理需要在成本、工期、质量和安全之间保持平衡。
当项目进度落后时,承包商可能需要增加施工人员,或者延长设备使用时间。
这些决定可能产生额外费用。
另一方面,如果为了节省成本而降低材料质量或忽视安全程序,则可能造成更加严重的损失。
工程进度控制
进度控制需要将已经完成的施工活动与原定计划进行比较。
对于发生延误的工作,应分析其原因以及对后续施工的影响。
在技术可行且符合安全要求的情况下,可以考虑增加人员、调整施工顺序,或采用其他施工方法。
工程质量控制
施工质量应根据批准的图纸、技术规格、施工方法和适用标准进行评估。
检查可以在材料到货时、安装过程中以及工作完成后进行。
对于不符合技术规格的材料,在完成适当评估和审批之前,不应直接投入使用。
通过早期检查,可以减少拆除、维修和不必要的返工。
施工安全管理
建筑施工存在不同程度的风险,需要根据具体作业特点进行管理。
交通路线规划、个人防护用品的使用、施工设备检查以及危险区域隔离,都是需要根据现场风险评估采取的控制措施。
对于道路施工或存在运营车辆通行的区域,使用 HDPE道路隔离护栏 可以帮助明确施工区域边界,并引导车辆按照指定路线通行。
但普通模块化隔离护栏并不一定具备抵御车辆撞击的能力。安全设备必须根据现场风险等级及适用技术要求进行选择。

建筑工程项目中常见的问题
即使建筑工程已经制定了明确的进度计划和预算,实际施工中仍可能出现各种意外情况。
以下是比较常见的几类问题。
施工过程中发生设计变更
设计变更可能导致已经完成的工作需要重新调整。
如果变更增加工程量或影响施工方法,项目预算和进度计划也可能需要相应修改。
因此,在实施变更之前,应进行适当评估并做好记录。
建筑材料交付延误
材料未能按时到货,可能影响已经安排好的施工活动。
对于需要特殊生产工艺或必须从较远地区运输的产品,这种风险可能更高。
因此,项目团队应在规划阶段就与供应商进行沟通,尤其要关注关键路径施工活动所需的材料。
现场条件与预期不符
土壤条件、现有地下管线、车辆通行条件以及环境因素,都可能与最初的预测不同。
如果出现影响设计或施工方法的意外情况,应在继续施工之前进行技术评估。
项目支出记录不完善
额外施工、临时采购材料以及计划外的设备使用,都可能增加项目费用。
如果没有完善的财务记录,成本超支可能要到剩余预算已经十分有限时才被发现。
因此,应定期检查采购记录、材料使用情况、施工进度及实际支出。
材料采购在建筑工程项目中的作用
材料采购直接影响建筑工程的施工进度与项目成本控制。
所采购的材料必须符合技术规格,数量应满足实际需求,并能够按照施工计划及时交付。
在实际采购过程中,决策不应只考虑产品单价。产品质量、供应能力、运输费用以及交货周期同样需要综合评估。
例如,在建设仓库时,选择合适的屋顶隔热材料,需要考虑建筑物的技术要求、屋面系统以及室内隔热需求。
而在道路工程、工业园区或公共基础设施项目中,可能需要使用HDPE道路隔离护栏,用于辅助规划车辆通行路线,并临时隔离施工区域。
对于水上基础设施项目,HDPE模块化浮筒 也可以作为模块化浮动码头或水上平台的组成部件,但前提是其性能与配置符合项目的工程技术要求。
不同应用场景具有不同的技术规格与数量需求。因此,项目团队应在采购开始之前与材料供应商进行充分沟通。
合理的采购规划有助于减少不必要的重复购买、交付延误,以及使用不符合项目要求的材料。
建筑工程项目管理常见问题
什么是建筑工程项目管理?
建筑工程项目管理是指对施工活动进行规划、组织、实施和控制,确保项目按照约定的工程范围、预算、进度、质量及安全要求完成。
建筑工程项目主要包括哪些阶段?
通常包括可行性研究、规划与设计、采购、施工前准备、施工实施、工程检查以及最终移交。相关监督与管理工作贯穿各个适用阶段。
工程预算与项目成本控制有什么区别?
工程预算用于估算完成建设工作所需的费用,而项目成本控制则是在施工过程中,持续监测、比较和评估实际成本与批准预算之间的差异。
S曲线在建筑工程中有什么作用?
S曲线用于展示项目随时间变化的累计进度。通过比较计划进度与实际完成情况,项目管理人员可以尽早发现偏差。
建筑工程为什么会出现成本超支?
成本超支可能由工程范围变更、材料价格上涨、施工延误、生产效率低、返工,或现场条件与原计划不符等因素造成。
谁负责建筑工程项目的成本控制?
具体职责取决于项目组织结构和合同安排。
通常,项目经理会与工程技术团队、工程造价人员、采购部门以及项目行政人员共同监测和评估工程支出。
总结:建筑工程规划与监督的重要性
建筑工程项目管理对于确保建设活动按照计划顺利开展具有重要作用,尤其是在工期、成本、质量和安全管理方面。
从设计准备、预算编制,到材料采购、施工实施及现场监督,每一个阶段都需要得到合理协调。
项目成本控制也应从工程早期开始。通过定期记录和评估,可以更早发现潜在偏差,并在问题造成更大经济损失之前采取纠正措施。
此外,材料选择和供应商协调同样不可忽视。符合要求的技术规格、准确的采购数量以及可靠的交付计划,都有助于提高施工效率。
正在为建筑工程项目规划材料采购? 欢迎向我们的团队咨询所需产品、技术规格及采购数量,以便根据您的项目计划提供合适的产品与采购建议。
