Dalam pekerjaan konstruksi, keterlambatan satu kegiatan bisa memengaruhi pekerjaan lainnya. Material yang belum tiba, perubahan gambar, atau jumlah tenaga kerja yang tidak sesuai kebutuhan dapat membuat jadwal bergeser. Jika dibiarkan, persoalan tersebut bukan hanya menghambat pekerjaan, tetapi juga menambah biaya proyek.
Karena itu, pembangunan tidak cukup hanya mengandalkan gambar kerja dan tenaga pelaksana. Diperlukan pengaturan yang jelas mengenai pekerjaan apa saja yang harus dilakukan, siapa yang bertanggung jawab, berapa anggaran yang tersedia, dan kapan setiap pekerjaan harus diselesaikan.
Pengaturan inilah yang dikenal sebagai manajemen proyek konstruksi.
Melalui manajemen yang baik, setiap kegiatan dapat direncanakan, dilaksanakan, dan diawasi agar hasil pekerjaan sesuai dengan ketentuan yang telah disepakati.
Apa Itu Manajemen Proyek Konstruksi?
Manajemen proyek konstruksi adalah proses mengatur dan mengendalikan seluruh kegiatan pembangunan, mulai dari perencanaan, pengadaan, pelaksanaan pekerjaan, hingga penyelesaian dan serah terima proyek.
Tujuannya adalah agar pekerjaan dapat diselesaikan sesuai anggaran, jadwal, standar mutu, dan persyaratan keselamatan yang berlaku.
Dalam pelaksanaannya, manajemen proyek melibatkan berbagai pihak, seperti pemilik proyek, konsultan perencana, konsultan pengawas, kontraktor, subkontraktor, serta penyedia material.
Masing-masing memiliki tugas yang berbeda, tetapi harus bekerja berdasarkan rencana dan tujuan yang sama.
Sebagai contoh, pada pembangunan sebuah gudang, kontraktor perlu memastikan pekerjaan pondasi dan struktur selesai sebelum pekerjaan berikutnya dilaksanakan. Pada saat yang sama, kebutuhan material, alat, tenaga kerja, dan pembayaran juga harus diatur.
Apabila salah satu bagian tidak berjalan sesuai rencana, kegiatan lainnya dapat ikut terganggu.
Itulah sebabnya manajemen proyek tidak hanya berurusan dengan pekerjaan fisik di lapangan. Administrasi, pengadaan barang, komunikasi antarpihak, dan pengawasan anggaran juga menjadi bagian penting di dalamnya.
Mengapa Manajemen Proyek Begitu Penting?
Setiap proyek konstruksi memiliki keterbatasan. Anggaran tidak bisa digunakan tanpa batas, waktu pelaksanaan sudah ditentukan, sedangkan tenaga kerja dan material harus disesuaikan dengan kebutuhan.
Tanpa pengelolaan yang baik, persoalan kecil dapat berkembang menjadi masalah yang lebih besar.
Misalnya, pekerjaan pengecoran sudah dijadwalkan, tetapi material pendukung belum tersedia. Akibatnya, tenaga kerja dan peralatan yang telah disiapkan tidak dapat digunakan sebagaimana mestinya.
Keadaan tersebut menimbulkan waktu tunggu dan berpotensi meningkatkan pengeluaran.
Penerapan manajemen proyek membantu mengurangi risiko tersebut melalui beberapa hal.
1. Menjaga pekerjaan sesuai jadwal
Setiap kegiatan mempunyai waktu mulai dan waktu penyelesaian. Dengan jadwal yang jelas, pelaksana dapat mengetahui pekerjaan yang harus diprioritaskan.
2. Mengendalikan penggunaan anggaran
Pengeluaran dapat dibandingkan dengan biaya yang telah direncanakan. Apabila terjadi selisih yang cukup besar, penyebabnya dapat diperiksa sebelum memengaruhi keseluruhan proyek.
3. Memastikan mutu pekerjaan
Hasil pembangunan harus memenuhi gambar, spesifikasi teknis, dan ketentuan kontrak. Pengawasan diperlukan agar kesalahan dapat ditemukan dan diperbaiki sedini mungkin.
4. Mengatur sumber daya
Material, tenaga kerja, alat berat, dan subkontraktor harus tersedia sesuai waktu penggunaannya. Pengadaan yang terlalu cepat maupun terlambat sama-sama dapat menimbulkan biaya tambahan.
5. Mengurangi risiko pekerjaan
Kondisi cuaca, perubahan desain, keterlambatan material, dan keadaan lapangan merupakan beberapa faktor yang perlu diperhitungkan sejak awal.
Dengan demikian, keberhasilan proyek tidak hanya diukur dari bangunan yang selesai dikerjakan, melainkan juga dari bagaimana pembangunan tersebut dilaksanakan.

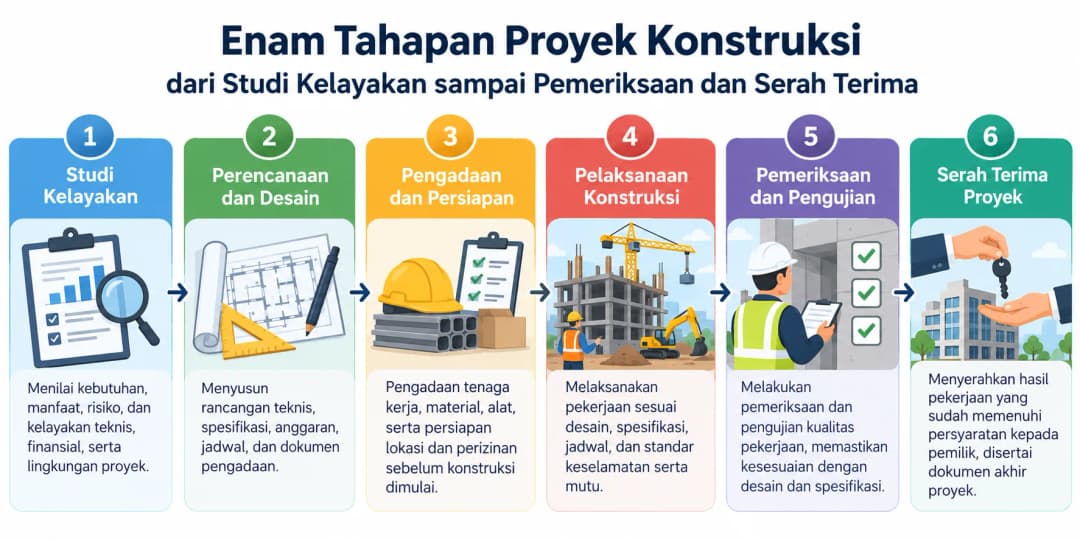

Tahapan Proyek Konstruksi dari Awal hingga Selesai
Secara umum, tahapan proyek konstruksi dimulai dari penetapan kebutuhan pembangunan, dilanjutkan dengan perencanaan, pengadaan, pekerjaan fisik, hingga serah terima.
Pembagian tahapan dapat berbeda menurut jenis proyek dan sistem kontrak yang digunakan. Namun, alur berikut dapat memberikan gambaran mengenai kegiatan yang biasa dilakukan.
1. Tahap Konsep dan Studi Kelayakan
Tahap pertama dimulai ketika pemilik proyek menentukan kebutuhan pembangunan.
Sebagai contoh, perusahaan berencana membangun gudang baru untuk meningkatkan kapasitas penyimpanan. Sebelum pekerjaan dimulai, perlu diketahui luas bangunan, lokasi, kebutuhan operasional, perkiraan investasi, dan kondisi lahan.
Informasi tersebut menjadi dasar dalam menilai apakah proyek layak dilaksanakan.
Pada proyek yang lebih besar, studi kelayakan juga dapat mencakup aspek teknis, lingkungan, ekonomi, serta ketentuan perizinan.
2. Tahap Perencanaan dan Desain
Setelah kebutuhan proyek ditentukan, proses dilanjutkan dengan penyusunan desain.
Pekerjaan ini dapat meliputi gambar arsitektur, perencanaan struktur, sistem mekanikal dan elektrikal, serta spesifikasi material.
Pada tahap ini juga disusun perkiraan biaya dan jadwal awal pembangunan.
Gambar yang lengkap akan memudahkan perhitungan volume pekerjaan. Sebaliknya, desain yang belum matang dapat menyebabkan perubahan ketika konstruksi sudah berjalan.
Perubahan tersebut berpotensi menambah kebutuhan material, waktu, dan biaya.
3. Tahap Pengadaan dan Penetapan Kontraktor
Tahap berikutnya berkaitan dengan pemilihan pihak yang akan melaksanakan pekerjaan serta penyediaan kebutuhan proyek.
Pada proyek tertentu, proses ini dilakukan melalui tender. Ada pula pekerjaan yang menggunakan metode pemilihan penyedia lain sesuai ketentuan dan kebutuhan pemilik proyek.
Dokumen yang digunakan dapat mencakup gambar kerja, spesifikasi teknis, daftar kuantitas pekerjaan, jadwal, dan persyaratan kontrak.
Penawaran yang diterima kemudian dievaluasi berdasarkan harga, kemampuan teknis, pengalaman, serta kesesuaian dengan kebutuhan pekerjaan.
4. Tahap Persiapan Pelaksanaan
Sebelum pekerjaan fisik berlangsung, kontraktor menyiapkan lokasi dan sumber daya yang diperlukan.
Kegiatannya dapat berupa pengaturan akses proyek, pembuatan fasilitas sementara, pengadaan peralatan, mobilisasi tenaga kerja, serta penyusunan metode pelaksanaan.
Pada pekerjaan dekat jalur kendaraan, area proyek juga perlu diberikan pembatas dan perangkat keselamatan sesuai risiko lokasi.
Persiapan yang baik dapat membantu mengurangi gangguan ketika pekerjaan utama mulai dilaksanakan.
5. Tahap Pelaksanaan Konstruksi
Tahap pelaksanaan merupakan kegiatan pembangunan fisik sesuai gambar dan spesifikasi yang telah ditentukan.
Jenis pekerjaannya bergantung pada proyek. Untuk bangunan gedung, kegiatan dapat meliputi pekerjaan tanah, pondasi, struktur, dinding, atap, instalasi utilitas, hingga penyelesaian akhir.
Selama pekerjaan berlangsung, dilakukan pemantauan terhadap progres, penggunaan material, mutu pekerjaan, dan biaya.
Pengawasan harus berjalan bersamaan dengan pelaksanaan, bukan menunggu sampai seluruh pekerjaan selesai.
Apabila ditemukan ketidaksesuaian, tindakan perbaikan perlu dilakukan melalui prosedur yang telah disepakati.
6. Tahap Pemeriksaan dan Serah Terima
Setelah pekerjaan fisik selesai, dilakukan pemeriksaan untuk memastikan hasil konstruksi sesuai dengan persyaratan kontrak.
Kegiatan ini dapat mencakup pemeriksaan akhir, pengujian instalasi, penyelesaian kekurangan pekerjaan, serta penyiapan dokumen pelaksanaan.
Jika persyaratan telah terpenuhi, pekerjaan dapat diserahterimakan sesuai prosedur kontrak.
Pada tahap ini, dokumen seperti gambar akhir pelaksanaan (as-built drawing), berita acara, dan dokumen pemeliharaan dapat diperlukan sesuai jenis pekerjaan.

Perencanaan Proyek: Dari Gambar Kerja sampai Jadwal Pelaksanaan
Perencanaan proyek merupakan dasar untuk menentukan bagaimana pekerjaan dilaksanakan.
Gambar kerja memang menjadi acuan utama, tetapi belum cukup untuk mengatur seluruh kegiatan di lapangan.
Pelaksana masih perlu menentukan urutan pekerjaan, kebutuhan material, penggunaan alat, jumlah tenaga kerja, serta target penyelesaian setiap kegiatan.
Menentukan Lingkup Pekerjaan
Langkah pertama adalah memastikan jenis dan batas pekerjaan yang akan dilaksanakan.
Lingkup tersebut perlu dijelaskan agar tidak terjadi perbedaan pemahaman antara pemilik proyek dan kontraktor.
Pada pembangunan gudang, misalnya, pekerjaan dapat dibagi menjadi persiapan, struktur, atap, lantai, instalasi listrik, dan pekerjaan penyelesaian.
Pembagian pekerjaan seperti ini juga memudahkan penyusunan anggaran dan pengawasan progres.
Menyusun Jadwal Pekerjaan
Setelah lingkup pekerjaan diketahui, kegiatan disusun berdasarkan urutan pelaksanaan dan hubungan antarkegiatan.

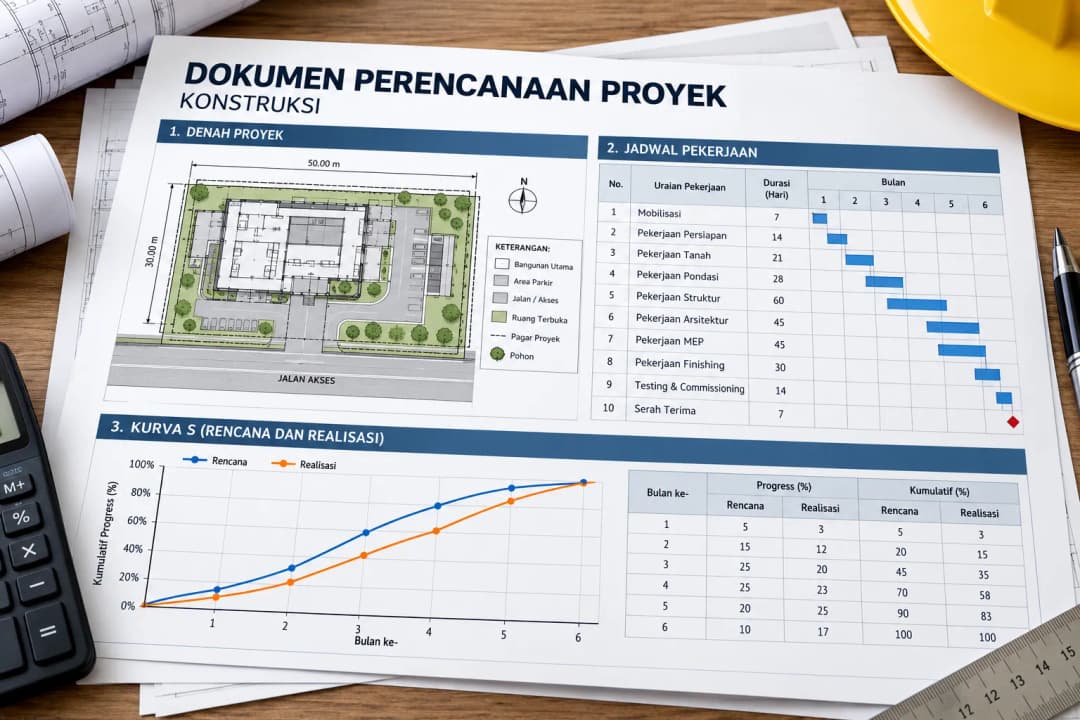

Jadwal dapat dibuat menggunakan bar chart, Gantt chart, atau kurva S.
Kurva S digunakan untuk membandingkan progres kumulatif yang direncanakan dengan progres aktual pekerjaan.
Apabila progres aktual berada di bawah rencana, tim proyek perlu memeriksa penyebab keterlambatan dan menentukan langkah perbaikannya.
Namun, persentase kemajuan saja tidak selalu cukup. Pekerjaan yang terlambat pada jalur kritis dapat memengaruhi tanggal selesai proyek meskipun selisih bobot progresnya tidak terlalu besar.
Menghitung Kebutuhan Sumber Daya
Perencanaan juga mencakup jumlah tenaga kerja, peralatan, dan material yang diperlukan pada setiap periode.
Sebagai contoh, material penutup atap sebaiknya tersedia sebelum pekerjaan pemasangan dimulai, dengan memperhatikan kesiapan struktur, kapasitas penyimpanan, dan jadwal pengiriman.
Pengadaan material terlalu awal dapat menambah kebutuhan ruang penyimpanan. Sebaliknya, pengiriman yang terlambat bisa menyebabkan pekerjaan terhenti.
Karena itu, jadwal pembelian perlu disesuaikan dengan jadwal pelaksanaan.

Menyusun RAB dan Memperkirakan Kebutuhan Anggaran
Rencana Anggaran Biaya atau RAB merupakan dokumen yang memuat perkiraan biaya untuk menyelesaikan pekerjaan sesuai lingkup dan spesifikasi yang ditentukan.
RAB digunakan sebagai dasar dalam perencanaan pendanaan, evaluasi penawaran, dan pengendalian biaya selama proyek berlangsung.
Penyusunannya dilakukan dengan menghitung volume pekerjaan dan mengalikan volume tersebut dengan harga satuan yang sesuai.
Secara sederhana:
Biaya pekerjaan = Volume pekerjaan × Harga satuan pekerjaan
Misalnya, suatu pekerjaan memiliki volume 100 m² dengan harga satuan Rp150.000 per m².
Maka perkiraan biayanya:
100 × Rp150.000 = Rp15.000.000
Harga satuan harus disusun berdasarkan komponen biaya yang relevan, seperti bahan, tenaga kerja, dan peralatan, sesuai metode pelaksanaan yang digunakan.
Komponen Biaya dalam Proyek Konstruksi
Secara umum, anggaran proyek perlu memperhitungkan:
Biaya material, meliputi pembelian bahan dan perlengkapan pekerjaan.
Biaya tenaga kerja, termasuk upah pekerja dan tenaga pelaksana sesuai kebutuhan.
Biaya peralatan, seperti sewa alat berat, bahan bakar, dan kebutuhan operasional alat.
Biaya tidak langsung, antara lain fasilitas sementara, administrasi, pengawasan, dan operasional proyek.
Cadangan risiko, apabila dialokasikan, untuk mengantisipasi ketidakpastian yang telah diperhitungkan.
Keuntungan kontraktor, pajak, dan komponen lain perlu dihitung sesuai dasar penyusunan anggaran serta ketentuan kontrak. Cadangan risiko juga tidak otomatis menjadi dana yang bebas digunakan.
Contoh Pembagian Anggaran Proyek
Berikut gambaran sederhana pembagian anggaran untuk sebuah proyek pembangunan. Nilai ini hanya ilustrasi, bukan standar biaya konstruksi atau harga pasar.
| Kelompok pekerjaan | Anggaran |
|---|---|
| Pekerjaan persiapan | Rp40.000.000 |
| Pekerjaan struktur | Rp350.000.000 |
| Pekerjaan arsitektur | Rp220.000.000 |
| Pekerjaan mekanikal dan elektrikal | Rp140.000.000 |
| Operasional proyek dan keselamatan kerja | Rp50.000.000 |
| Cadangan risiko | Rp50.000.000 |
| Total | Rp850.000.000 |
Dalam pelaksanaan sebenarnya, RAB perlu dibuat lebih rinci berdasarkan jenis pekerjaan, volume, analisis harga satuan, dan kebutuhan proyek.
Perhitungan juga perlu memperhatikan biaya pengangkutan, bongkar muat, serta kondisi akses menuju lokasi.
Selisih harga material mungkin terlihat kecil ketika dihitung per unit. Akan tetapi, jika kebutuhan mencapai ratusan atau ribuan unit, selisih tersebut dapat memengaruhi total anggaran secara berarti.
Pengendalian Biaya Proyek agar Anggaran Tidak Membengkak
Pengendalian biaya proyek merupakan kegiatan memantau dan mengevaluasi pengeluaran agar tetap sesuai dengan anggaran yang telah ditetapkan.
Pekerjaan ini dilakukan selama proyek berlangsung.
RAB yang disusun dengan baik tetap membutuhkan pengawasan karena kondisi di lapangan tidak selalu sama dengan perencanaan awal.
Membandingkan Anggaran dan Pengeluaran Aktual
Setiap pengeluaran perlu dicatat berdasarkan kelompok pekerjaan.
Data tersebut kemudian dibandingkan dengan anggaran sehingga tim proyek dapat mengetahui pekerjaan mana yang mengalami kenaikan biaya.
Pencatatan sebaiknya membedakan biaya yang telah dikeluarkan, biaya yang sudah menjadi kewajiban, dan nilai pesanan yang belum direalisasikan. Dengan demikian, anggaran tidak terlihat masih tersedia padahal sebagian sudah terikat dalam pesanan.
Memeriksa Volume Pekerjaan
Perubahan volume dapat memengaruhi kebutuhan material dan tenaga kerja.
Apabila terdapat perbedaan antara gambar rencana dan kondisi lapangan, perlu dilakukan pemeriksaan sebelum pekerjaan tambahan dilaksanakan.
Perubahan yang berdampak pada biaya dan waktu juga harus dicatat serta mendapatkan persetujuan sesuai prosedur kontrak.
Mengawasi Pemakaian Material
Material perlu dikelola mulai dari pembelian, penerimaan, penyimpanan, hingga pemakaiannya.
Pemeriksaan jumlah dan spesifikasi penting untuk menghindari kesalahan pengiriman maupun pembelian ulang.
Sisa material juga perlu diperhatikan. Penggunaan yang tidak terkendali dapat menimbulkan pemborosan, terutama untuk bahan yang dibutuhkan dalam jumlah besar.
Mengevaluasi Biaya Tenaga Kerja dan Peralatan
Produktivitas tenaga kerja harus dibandingkan dengan target pekerjaan.
Jumlah pekerja yang banyak belum tentu mempercepat pembangunan apabila area kerja belum siap atau material tidak tersedia.
Begitu pula dengan alat berat. Peralatan yang menganggur tetap dapat menimbulkan biaya, khususnya apabila menggunakan sistem sewa berdasarkan waktu.
Melakukan Evaluasi Secara Berkala
Laporan biaya sebaiknya diperiksa bersama laporan progres pekerjaan.
Dengan cara ini, pengelola proyek dapat mengetahui apakah pengeluaran yang terjadi sebanding dengan pekerjaan yang telah diselesaikan.
Evaluasi dapat dilakukan setiap minggu atau sesuai kebutuhan proyek.
Apabila ditemukan penyimpangan, tim perlu menentukan penyebabnya, memperkirakan pengaruh terhadap biaya akhir, dan menyusun tindakan perbaikan.
Contoh Pengendalian Biaya dan Progres Pekerjaan
Agar lebih mudah dipahami, perhatikan contoh sebuah proyek dengan nilai anggaran dasar Rp1 miliar.
Pada akhir minggu kedelapan, rencana pekerjaan menunjukkan bahwa proyek seharusnya telah mencapai progres 50%.
Namun, pemeriksaan lapangan menunjukkan progres aktual baru mencapai 40%, sedangkan biaya yang telah dikeluarkan sebesar Rp450 juta.
| Indikator | Nilai |
|---|---|
| Anggaran dasar proyek | Rp1.000.000.000 |
| Progres rencana | 50% |
| Progres aktual | 40% |
| Nilai pekerjaan menurut rencana | Rp500.000.000 |
| Nilai hasil pekerjaan aktual | Rp400.000.000 |
| Biaya aktual | Rp450.000.000 |
Catatan: contoh disederhanakan dengan asumsi bobot progres mencerminkan porsi anggaran dasar pekerjaan.
Dari data tersebut terlihat bahwa kemajuan proyek tertinggal 10 poin persentase dari rencana.
Selain itu, biaya yang telah dikeluarkan lebih tinggi Rp50 juta dibandingkan nilai hasil pekerjaan yang telah dicapai.
Dalam metode Earned Value Management, kondisi ini dapat dibaca menggunakan dua indikator.
Cost Performance Index (CPI)
CPI = Nilai hasil pekerjaan ÷ Biaya aktual
CPI = Rp400 juta ÷ Rp450 juta = 0,89
Nilai CPI di bawah 1 menunjukkan bahwa biaya yang digunakan lebih besar dibandingkan nilai pekerjaan yang diperoleh.
Schedule Performance Index (SPI)
SPI = Nilai hasil pekerjaan ÷ Nilai pekerjaan menurut rencana
SPI = Rp400 juta ÷ Rp500 juta = 0,80
Nilai SPI di bawah 1 menunjukkan bahwa progres pekerjaan berada di bawah rencana menurut ukuran nilai hasil.
Dua indikator ini memberikan tanda awal bahwa proyek memerlukan evaluasi.
Namun, nilainya belum menjelaskan seluruh penyebab keterlambatan atau menentukan biaya akhir secara pasti.
Tim proyek masih harus memeriksa kondisi lapangan. Bisa jadi terdapat pekerjaan ulang, produktivitas rendah, kenaikan harga, perubahan lingkup, atau material yang belum dapat dipasang.
Hasil pemeriksaan inilah yang digunakan untuk menentukan tindakan selanjutnya.
Mengendalikan Waktu, Mutu, dan Keselamatan Kerja
Pengendalian proyek tidak dapat dipisahkan antara biaya, waktu, mutu, dan keselamatan.
Ketika jadwal mengalami keterlambatan, kontraktor mungkin perlu menambah tenaga kerja atau memperpanjang masa penggunaan peralatan.
Keputusan tersebut dapat meningkatkan biaya.
Sebaliknya, penghematan yang dilakukan dengan mengurangi mutu material atau mengabaikan prosedur kerja dapat menimbulkan kerugian yang lebih besar.
Pengendalian Waktu
Pengawasan jadwal dilakukan dengan membandingkan kegiatan yang telah selesai dengan rencana pelaksanaan.
Pekerjaan yang mengalami keterlambatan perlu dievaluasi berdasarkan penyebab dan pengaruhnya terhadap kegiatan berikutnya.
Penambahan tenaga kerja, perubahan urutan kegiatan, atau penggunaan metode pelaksanaan lain dapat dipertimbangkan apabila layak secara teknis dan aman.
Pengendalian Mutu
Mutu pekerjaan diperiksa berdasarkan gambar, spesifikasi, metode kerja, dan standar yang disyaratkan.
Pemeriksaan dapat dilakukan pada material yang datang, proses pemasangan, serta hasil pekerjaan.
Material yang tidak sesuai spesifikasi sebaiknya tidak langsung digunakan tanpa evaluasi dan persetujuan yang diperlukan.
Pemeriksaan sejak awal membantu mengurangi risiko pembongkaran atau pekerjaan ulang.
Pengendalian Keselamatan
Pelaksanaan konstruksi memiliki risiko yang harus dikelola sesuai karakteristik pekerjaan.
Pengaturan jalur kendaraan, penggunaan alat pelindung diri, pemeriksaan peralatan, dan pemisahan area berbahaya merupakan contoh pengendalian yang perlu disesuaikan dengan penilaian risiko.
Untuk proyek jalan atau area dengan kendaraan operasional, penggunaan road barrier HDPE dapat membantu memperjelas batas zona pekerjaan dan jalur kendaraan.
Namun, pembatas modular biasa tidak otomatis mempunyai kemampuan menahan benturan kendaraan. Pemilihan perangkat keselamatan harus mengikuti tingkat risiko dan persyaratan teknis lokasi.

Kendala yang Sering Terjadi dalam Proyek Konstruksi
Walaupun sudah memiliki jadwal dan anggaran, proyek konstruksi tetap dapat menghadapi berbagai kendala.
Perubahan Desain Saat Pekerjaan Berjalan
Perubahan desain dapat menyebabkan pekerjaan yang sudah dilakukan harus disesuaikan kembali.
Jika perubahan tersebut menambah volume atau memengaruhi metode pelaksanaan, anggaran dan jadwal juga dapat berubah.
Karena itu, perubahan harus dievaluasi dan didokumentasikan sebelum diterapkan.
Keterlambatan Pengiriman Material
Material yang datang terlambat dapat menghambat pekerjaan yang sudah dijadwalkan.
Risiko ini menjadi lebih besar pada produk yang memerlukan waktu produksi khusus atau dikirim dari lokasi yang jauh.
Koordinasi dengan supplier perlu dilakukan sejak tahap perencanaan, terutama untuk material yang berada pada jalur kritis pekerjaan.
Perbedaan Kondisi Lapangan
Kondisi tanah, utilitas eksisting, akses kendaraan, dan keadaan lingkungan dapat berbeda dengan perkiraan awal.
Apabila ditemukan keadaan yang memengaruhi desain atau metode kerja, perlu dilakukan evaluasi teknis sebelum pekerjaan dilanjutkan.
Pengeluaran yang Tidak Tercatat dengan Baik
Pekerjaan tambahan, pembelian material mendadak, dan penggunaan alat di luar rencana dapat meningkatkan biaya.
Jika pengeluaran tidak dicatat secara teratur, penyimpangan sering baru diketahui ketika anggaran mulai menipis.
Karena itu, laporan pembelian, pemakaian material, progres, dan biaya perlu diperiksa secara berkala.
Peran Pengadaan Material dalam Kelancaran Proyek
Pengadaan material memiliki pengaruh langsung terhadap kelancaran pelaksanaan dan pengendalian biaya proyek konstruksi.
Material yang dibutuhkan harus sesuai dengan spesifikasi teknis, tersedia dalam jumlah yang tepat, dan dapat dikirim mengikuti jadwal pekerjaan.
Dalam praktiknya, pembelian material tidak cukup hanya mempertimbangkan harga satuan. Kualitas produk, kapasitas pasokan, biaya pengiriman, dan waktu pemenuhan pesanan juga perlu diperhitungkan.
Sebagai contoh, pada proyek pembangunan gudang, pemilihan material insulasi atap perlu mempertimbangkan spesifikasi bangunan, sistem atap, dan kebutuhan pengendalian panas di dalam ruangan.
Sementara itu, proyek pembangunan jalan, kawasan industri, atau fasilitas umum mungkin memerlukan road barrier HDPE untuk membantu pengaturan jalur kendaraan dan pembatasan area kerja sementara.
Untuk pekerjaan infrastruktur perairan, kubus apung HDPE juga dapat menjadi pilihan komponen pada sistem dermaga atau platform apung modular, apabila sesuai dengan perencanaan teknis proyek.
Setiap kebutuhan tentu memiliki spesifikasi dan perhitungan yang berbeda. Karena itu, koordinasi antara tim proyek dan penyedia material sebaiknya dilakukan sebelum proses pembelian.
Perencanaan pengadaan yang matang membantu mengurangi risiko pembelian berulang, keterlambatan pengiriman, serta penggunaan material yang tidak sesuai kebutuhan.
Pertanyaan Umum tentang Manajemen Proyek Konstruksi
Apa yang dimaksud dengan manajemen proyek konstruksi?
Manajemen proyek konstruksi adalah proses perencanaan, pengorganisasian, pelaksanaan, dan pengendalian kegiatan pembangunan agar pekerjaan selesai sesuai lingkup, biaya, jadwal, mutu, dan ketentuan keselamatan.
Apa saja tahapan proyek konstruksi?
Secara umum, tahapan proyek mencakup studi kelayakan, perencanaan dan desain, pengadaan, persiapan pelaksanaan, pekerjaan konstruksi, serta pemeriksaan dan serah terima. Pengawasan berlangsung sepanjang tahapan yang relevan.
Apa perbedaan RAB dan pengendalian biaya proyek?
RAB merupakan perkiraan biaya yang disusun sebelum atau selama proses perencanaan pekerjaan. Pengendalian biaya merupakan kegiatan membandingkan dan mengevaluasi penggunaan biaya terhadap anggaran selama pelaksanaan proyek.
Apa fungsi kurva S dalam proyek konstruksi?
Kurva S digunakan untuk menggambarkan perkembangan kumulatif pekerjaan berdasarkan waktu. Kurva ini membantu membandingkan progres rencana dan aktual sehingga penyimpangan dapat diketahui lebih awal.
Mengapa biaya proyek bisa membengkak?
Pembengkakan biaya dapat disebabkan perubahan lingkup pekerjaan, kenaikan harga material, keterlambatan, produktivitas rendah, pekerjaan ulang, atau kondisi lapangan yang berbeda dari rencana.
Siapa yang bertanggung jawab atas pengendalian biaya proyek?
Tanggung jawab pengendalian biaya mengikuti struktur organisasi dan kontrak proyek. Umumnya, manajer proyek bekerja bersama tim teknik, quantity surveyor atau bagian biaya, procurement, serta administrasi proyek untuk memantau dan mengevaluasi pengeluaran.
Kesimpulan: Pentingnya Perencanaan dan Pengawasan Proyek
Manajemen proyek konstruksi merupakan bagian penting dalam menjaga agar pekerjaan pembangunan berjalan sesuai rencana, baik dari segi waktu, biaya, mutu, maupun keselamatan.
Setiap tahapan, mulai dari penyusunan desain, perhitungan anggaran, pengadaan material, hingga pelaksanaan dan pengawasan, perlu dikelola secara terkoordinasi.
Pengendalian biaya juga sebaiknya dilakukan sejak awal pekerjaan. Dengan pencatatan dan evaluasi yang teratur, potensi penyimpangan dapat diketahui lebih cepat sehingga langkah perbaikan dapat dilakukan sebelum menimbulkan kerugian yang lebih besar.
Selain itu, pemilihan material dan koordinasi dengan penyedia menjadi salah satu faktor yang perlu diperhatikan. Kesesuaian spesifikasi, ketepatan jumlah, dan jadwal pengiriman dapat membantu menjaga kelancaran kegiatan di lapangan.
Sedang merencanakan kebutuhan material untuk proyek konstruksi? Konsultasikan kebutuhan produk, spesifikasi, dan jumlah pengadaan dengan tim kami agar dapat disesuaikan dengan rencana pekerjaan Anda.
